高大模板支架專項施工方案
先需要明確普通支模架與高大支模架的區分條件,在住建部令【2018】第37號中,需論證的模板工程及支撐體系:
(一)各類工具式模板工程:包括滑模、爬模、飛模、隧道模等工程。
(二)混凝土模板支撐工程:搭設高度8m及以上,或搭設跨度18m及以上,或施工總荷載(設計值)15kN/m2及以上,或集中線荷載(設計值)20kN/m及以上。
(三)承重支撐體系:用于鋼結構安裝等滿堂支撐體系,承受單點集中荷載7kN及以上。
其中,針對超限梁的區分條件是集中線荷載設計值大于等于20KN/m,或跨度大于等于18m,或搭設高度大于等于8m。針對板的論證條件是施工總荷載設計值大于等于15KN/m2,或跨度大于等于18m,或搭設高度大于等于8m。

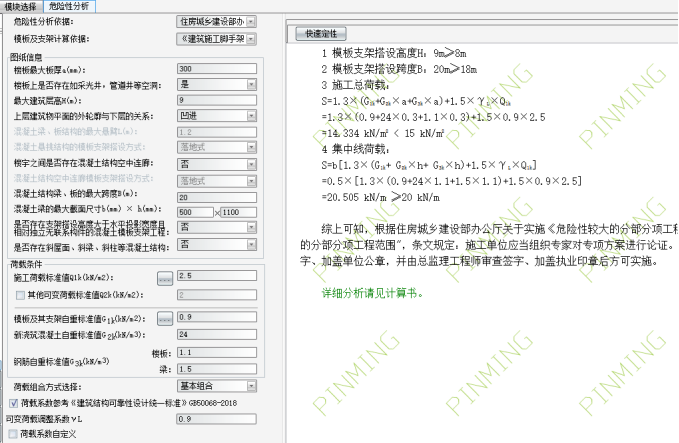

我們根據長期的施工經驗總結得出:當梁截面積在0.5~0.55㎡,板厚在300mm左右的時候,接近論證的界限值,此時可以采用品茗建筑云安全計算軟件對其進行危險性分析。

利用品茗安全計算軟件—危險性分析對危大和超危工程進行區分
梁跨的計算:根據此梁的支座數計算:支座數一1 等于跨度數!
框架梁的支座就是框架梁下的框架柱及框架梁下的剪力墻。非框架梁的支座是梁下框架柱或框架梁(主梁)及剪力墻。

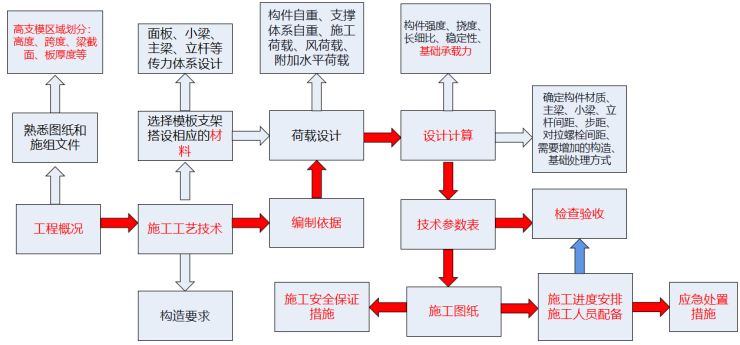

編制思路
(一)工程概況

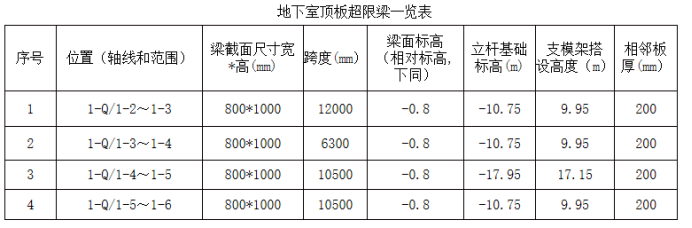

1.模板支撐體系工程概況和特點:本工程及模板支撐體系工程概況,具體明確模板支撐體系的區域及梁板結構概況,模板支撐體系的地基基礎情況等,可以編制超限梁板一覽表進行表示。
2.施工平面及立面布置:本工程施工總體平面布置情況、支撐體系區域的結構平面圖及剖面圖。
3.施工要求:明確質量安全目標要求,工期要求(本工程開工日期、計劃竣工日期),模板支撐體系工程搭設日期及拆除日期。
4.風險辨識與分級:風險辨識及模板支撐體系安全風險分級。
5.施工地的氣候特征和季節性天氣。
6.參建各方責任主體單位。

(二)編制依據

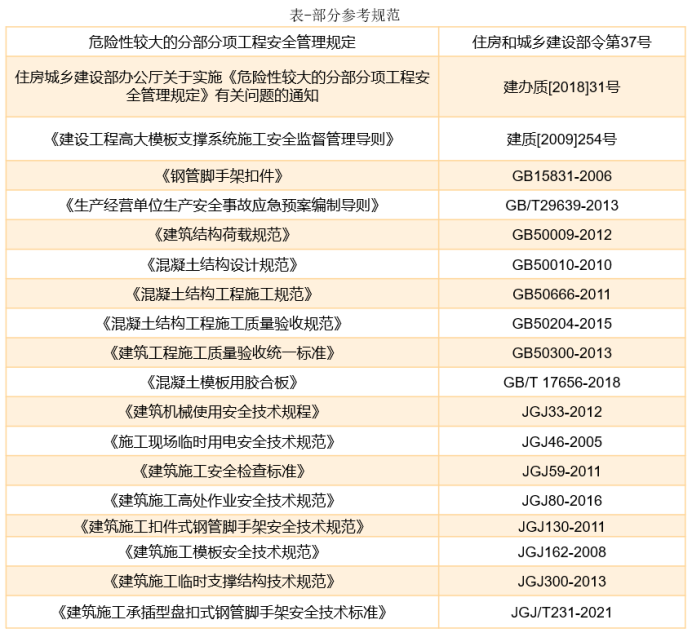

1.法律依據:模板支撐體系工程所依據的相關法律、法規、規范性文件、標準、規范等。
2.項目文件:施工合同(施工承包模式)、勘察文件、施工圖紙等。
3.施工組織設計等。

(三)施工計劃
1.施工進度計劃:模板支撐體系工程施工進度安排,具體到各分項工程的進度安排,宜采用網絡圖或橫道圖展示。
2.材料與設備計劃:模板支撐體系選用的材料和設備進出場明細表。
3.勞動力計劃。
(四)施工工藝技術
1.技術參數:模板支撐體系的所用材料選型、規格及品質要求,模架體系設計、構造措施等技術參數。
2.工藝流程:支撐體系搭設、使用及拆除工藝流程支架預壓方案。
3.施工方法及操作要求:模板支撐體系搭設前施工準備、基礎處理、模板支撐體系搭設方法、構造措施(剪刀撐、周邊拉結、后澆帶支撐設計等)、模板支撐體系拆除方法等。
4.支撐架使用要求:混凝土澆筑方式、順序、模架使用安全要求等。
5.檢查要求:模板支撐體系主要材料進場質量檢查,模板支撐體系施工過程中對照專項施工方案有關檢查內容等。
