深基坑專項方案編制
(六)設計方案的施工要求

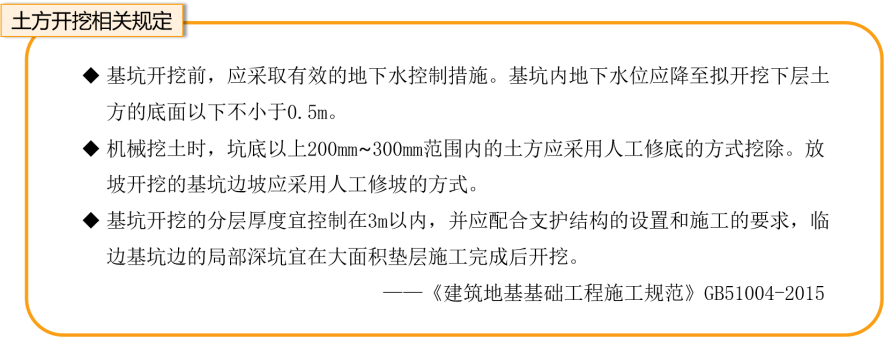

在本章節中應當明確設計文件中對圍護結構施工、土方開挖、換撐、拆撐及回填等施工技術要求,包括施工機械的選取、施工工藝及參數的確定,基坑土方開挖原則、分塊分層的要求坑中坑的施工順序等。

(七)基坑施工的重點、難點和重大危險源辨識

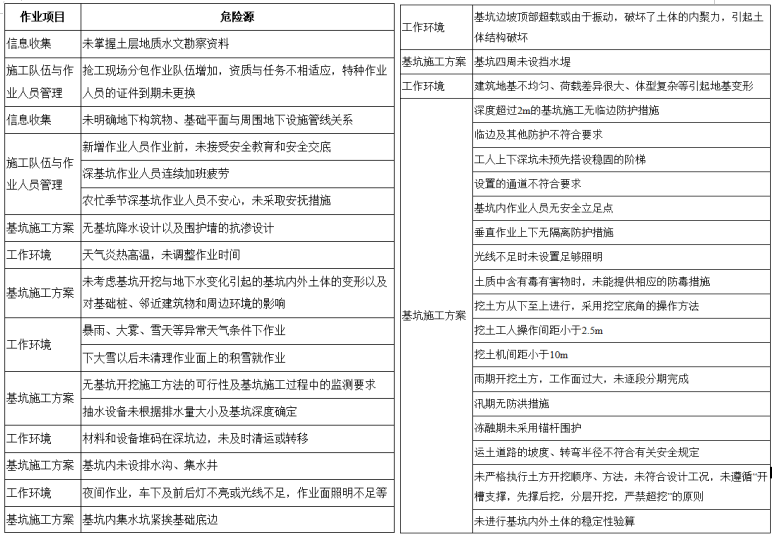

根據本工程的開挖深度、地質情況、環境條件、工期 要求和采用的圍護形式等,確定本工程的重點、難點內容, 進行重大危險源分析,對各種重大危險源應有針對性的風險管控措施,應繪制重大危險源與風險管控措施表。

(八)施工部署

(1)項目管理體系
明確管理目標、管理體系及項目班子配置情況(包括 項目經理、技術負責人、質量、安全及其他專業人員配設,應落實具體姓名和聯系方式)。

(2)施工進度計劃

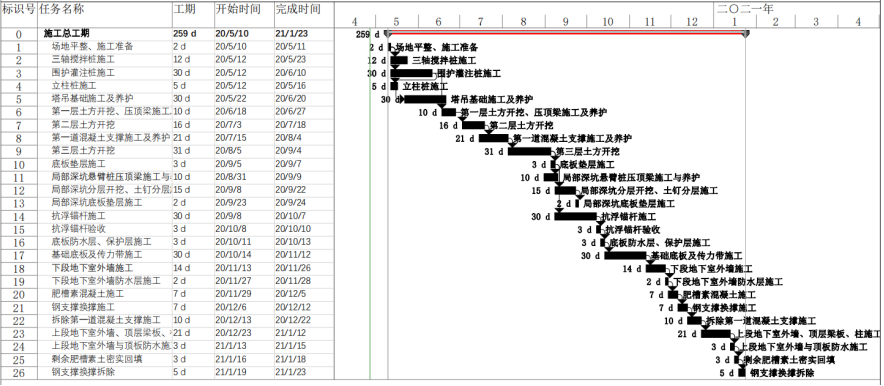

主要介紹施工進度計劃(可以網絡圖或橫道圖反映),總體施工順序、施工流水段劃分、具體各階段進度安排(包括圍護結構施工階段、土方工程分段分層厚度劃分及范圍、地下室施工及換撐拆撐等)。

(3)施工準備
包括施工機械、材料、設備的配置、各階段勞動力配置、垂直與水平運輸設備類型及數量、挖土機、土方運輸車輛的選配等;用表格形式表達選用的機械設備,明確機械設備的名稱、規格、數量及進退場時間。
(4)總平面布置
包括臨時設施布置、加工操作棚布置、運輸道路、水電管網布置、塔吊位置、泵車停放位置、散裝水泥罐布置、基坑周邊安全防護及人員上下基坑通道的布置等,上述設施布置均應在施工總平面圖中標注,并有具體的離坑邊距離尺寸。
(5)施工用電
包括用電量計算,自備發電機等情況,用電是否滿足施工要求。
(6)塔吊方案
介紹塔吊的數量、平面位置及做法。出具塔吊結構圖,明確塔吊與地梁、承臺、工程樁的相互關系。
(7)上下基坑安全通道
可按 50 米左右距離布置一個上下通道,靠近生活區適當加密,應有圖示。明確上下安全通道的具體搭設要求,挖土深度超過6米,上下安全通道應設中間休息平臺,如生活區與施工區很近,應有隔音措施和管理辦法。
