行業知識 知名建筑企業測量放線標準做法
知名建筑企業測量放線標準做法
發表時間:2014/5/4 11:32:29

B1:測量工作原則

審查圖紙:所有尺寸、建筑物關系進行校核,平面、立面、大樣圖所標注的同一位置的建筑物尺寸、形狀、標高是否一致;室內外標高之間的關系是否正確。

實施測量原則:以大定小、以長定短、以精定粗、先整體后局部。

測量主要操作人員必須持證上崗。

施工前測量方案審批通過(方案中要有:建立測量網絡控制圖、結構測量放線圖、標高傳遞圖、水電定位圖、砌筑定位放線圖、抹灰放線控制圖等)。

B2:測量工具

A1:所有精密儀器必須經過計量檢測,合格后才允許在施工現場使用

A2:建立測量儀器臺賬統一管理,定期維護與保養

B3:結構測量做法

A3:現場建立3個以上三級坐標、高程控制點,采用鋼管做維護、警示

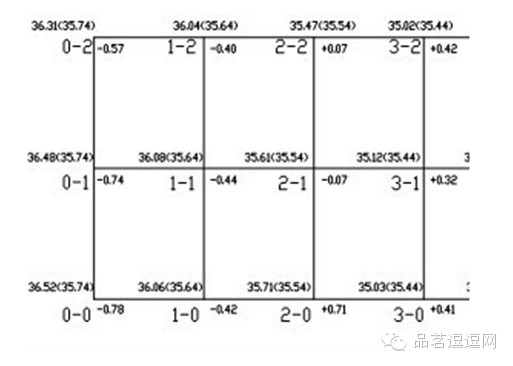

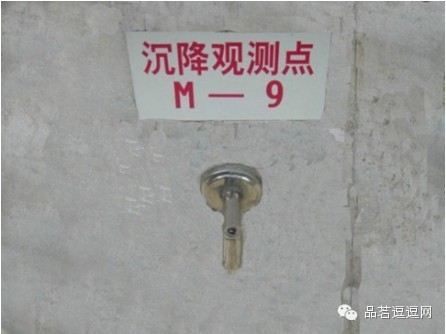

A4:沉降觀測點采用Φ20鍍鋅圓鋼加工,測量點位統一進行編號,沉降由第三方實施觀測,進入主體標準層開始觀測

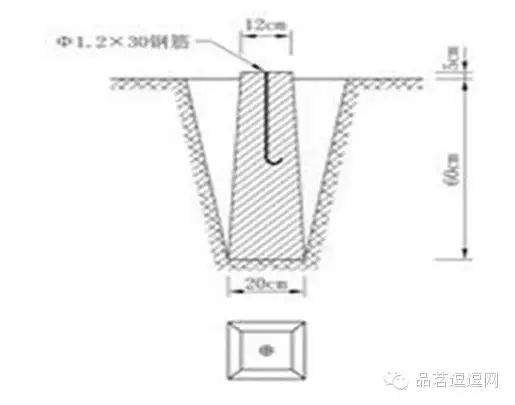

A5:臨時測量控制點采用木樁制作,樁截面不小于50*50mm,木樁頂部平整;木樁周邊澆筑混凝土避免擾動

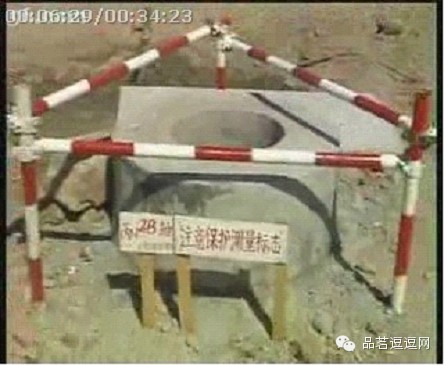

A6:場地內設置施工測量控制基準點,采用混凝土澆筑,必須牢固、堅實

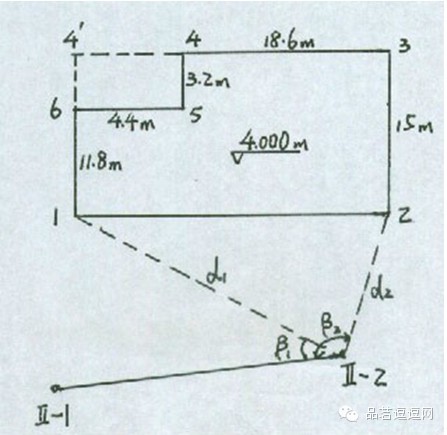

A7: 建立方格網控制圖,占地面積≤1萬m2方格網間距10m;占地面積≥1萬m2方格網間距20m,地形復雜的可適當調整

A8: 進場前,根據國土局提供的基準點進行建筑物定位引測,并在場地附件建立施工期間坐標控制網、標高控制點

A9:施工單位在完成建筑定位、軸線引測后報監理公司復核

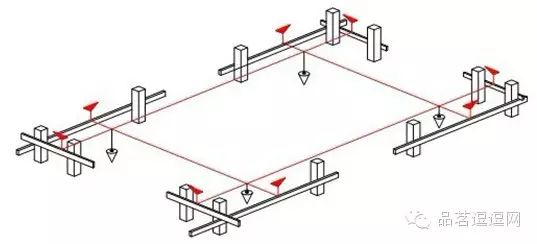

A10:基礎施工軸線引測采用龍門樁

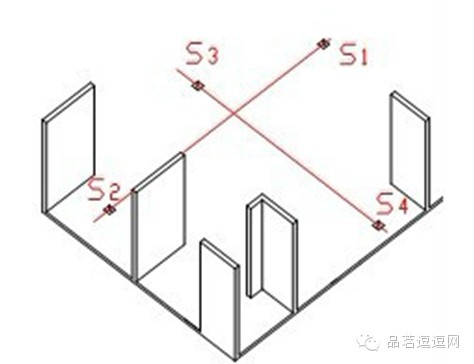

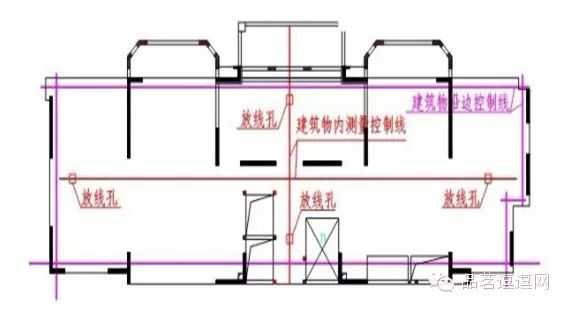

A11:主體結構施工在樓層內建立軸線控制網(內控法),控制點不少于4個

A12:所有主控線、軸線交叉位置必須采用紅油漆做好標識

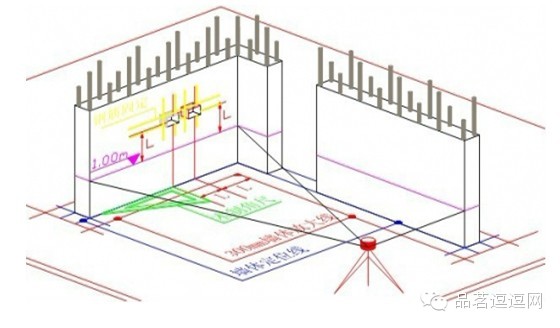

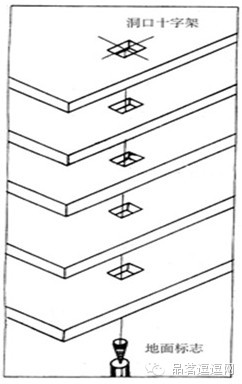

A13:樓層內設置的傳遞點必須采用激光鉛垂儀進行傳遞,嚴禁采用線錘投射控制線

A14: 結構放線采用雙線控制,控制線與定位線間距按照300mm引測;軸線、墻柱控制線、周邊方正線在混凝土澆筑完成后同時引測

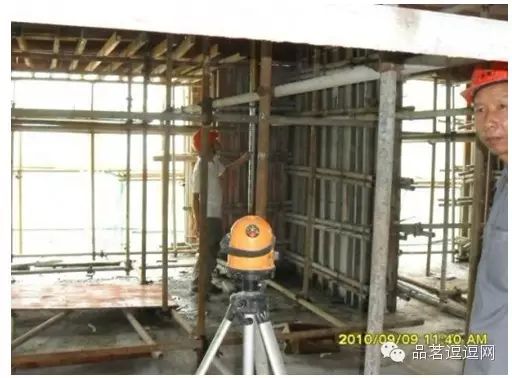

A15:模板上彈出墻、梁控制線,采用掃平儀或經緯儀投測,嚴禁直接從梁模進行引測放線

A16:結構標高傳遞在塔吊、建筑物外墻上同時設置互相校對,每月利用場地內的高程控制基準點對建筑物、塔吊上的標高進行復核,并形成書面復核記錄報監理公司備案,嚴禁利用鋼管腳手架傳遞標高)

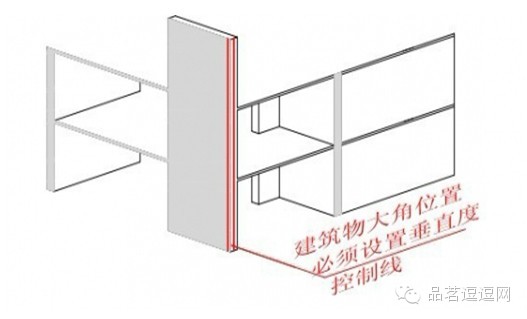

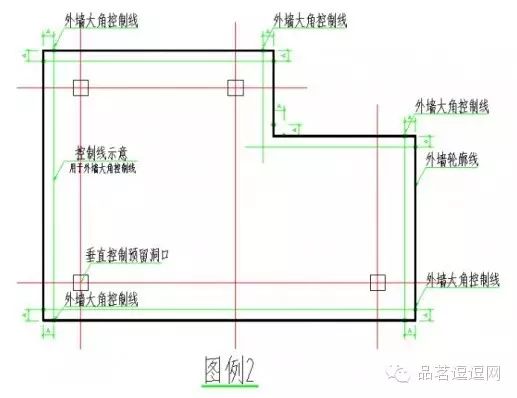

A17:建筑物大角位置設置垂直度控制線,控制線距墻邊100mm

A18:模板、澆筑完成后的混凝土樓板面沿建筑物邊放檐口控制線,線距離檐邊300mm

A19:結構墻體內預埋線盒采用結構控制線、結構1米線做精確定位

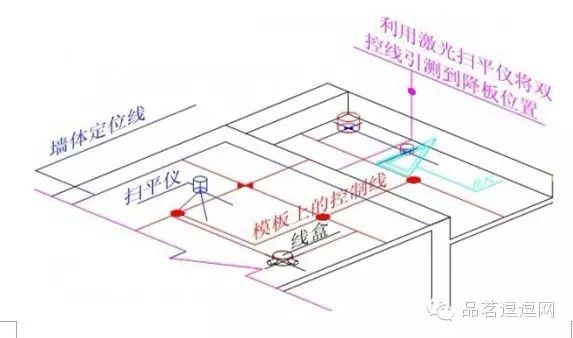

A20:模板安裝完成后,按照裝修圖紙在模板上做水電預埋的精確定位

B4:砌筑測量放線做法

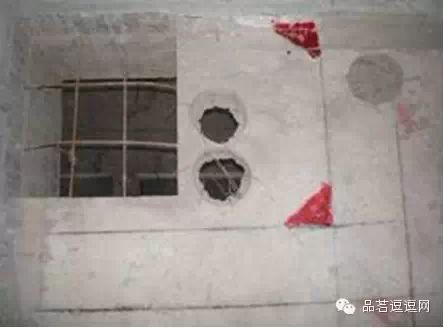

A21: ①砌筑定位放線必須采用雙控線(定位線、控制線都要彈出),結構墻體上彈出砌筑定位線;②砌筑端頭無剪力墻,采用豎皮數桿;③施工完成的砼墻面提前彈出結構1m線 ④門洞口采用對角線表示,同時彈出門洞中線 ⑤每間房間控制線相交處采用紅油漆標識

A22:砌筑前,利用激光掃平儀將地面門洞定位線彈到梁側,將建筑1m線傳遞到梁側控制門洞標高

A23:管道井、煙道也須設置雙控線。成品煙道和水電預留孔,在結構施工階段,放線定位

A24:將建筑控制線翻到砌體墻上,利用建筑1m線對水電預埋進行精確定位

B5:抹灰測量放線做法

A25:抹灰利用結構控制線、砌筑控制線進行灰餅定點,并將地面控制線彈到墻上

A26:門洞側面、頂面利用砌筑門洞中線,采用掃平儀進行灰餅定點

A27:煙道、水電管井也須采用激光貼餅。保證現場與設計尺寸一致

A28:門窗洞口二次收口彈控制線150mm,門窗側面和頂面按A26進行灰餅定點

A29:抹灰完成后在墻面彈出建筑1m線

A31:結構模板安裝、結構模板拆除、砌筑和抹灰完成后3天內總包和監理必須完成該樓層的實測實量,并將測量記錄報項目部、品質管理中心(資料由監理工程師統一收集)
